注:本文只针对智能打压仪具体使用流程,前期操作步骤省略

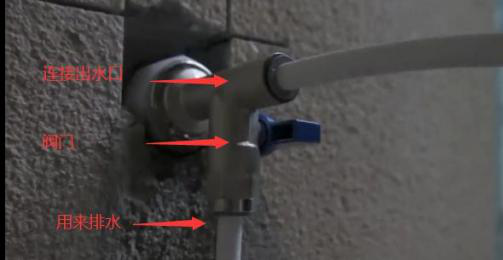

在总阀关闭的前提下,拧开管路中最低处堵头,安装角阀,关闭阀门
1. 打开总阀, 给水箱倒满水后关闭总阀。(水质应干净,否则会堵住智能打压仪内部管道,易对机器造成损坏)

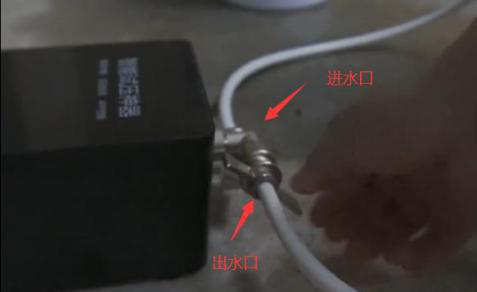

2. 把水箱连接进水口,出水口连接角阀。连接时应将管子插到底,否则漏水影响试压结果
3. 智能打压仪通电后,长按开机键开机

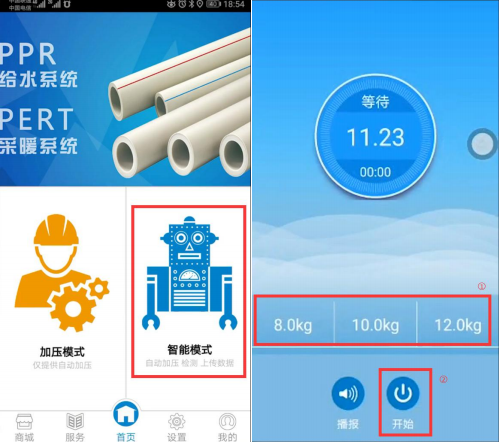

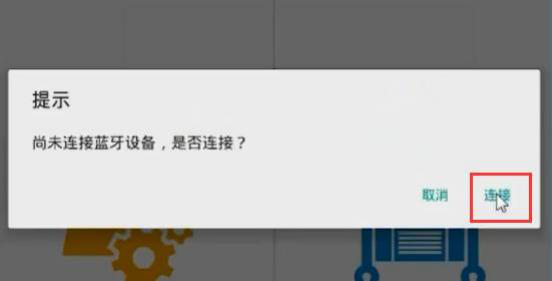

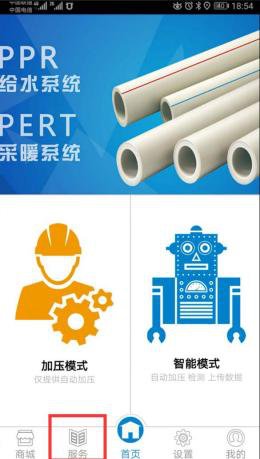

4. 进入管业集团,输入账号和密码进行登录,出现下图页面提示后点击“连接”选项,连接智能打压仪

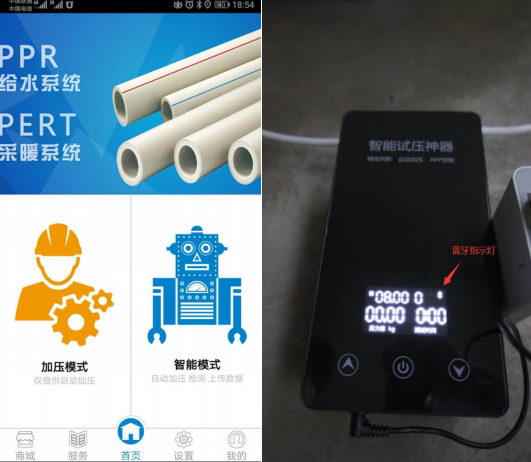

5.手机提示“蓝牙已连接”并自动进入首页页面,同时机器上的蓝牙标志不闪烁,即为连接成功(应在手机APP里连接,不要在手机-设置里连接,同时应确保手机蓝牙和定位功能为开启状态)

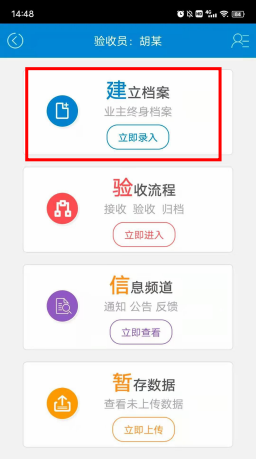

6.连接成功后, 点击“服务”,选择分销商, 填写业主和个人信息后, 生成业主 服务单。(业主手机号、姓名和住址;水工试压员信息为必填项目,否则后期业主无法搜索到相关信息)如果之前已经生成业主服务单,这一步省略

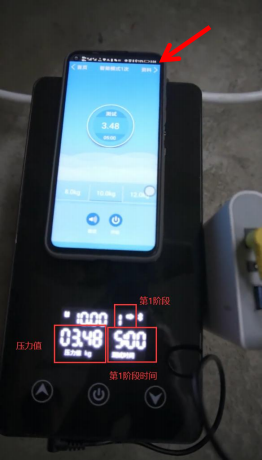

8.此时注意智能打压仪机器上的数值变化。打压一共分为两个阶段,第一阶段打压(5分钟), 第二阶段保压(30 分钟)。机器上会显示目前是第几阶段, 同时每一阶段结束手机APP都会有语音播报

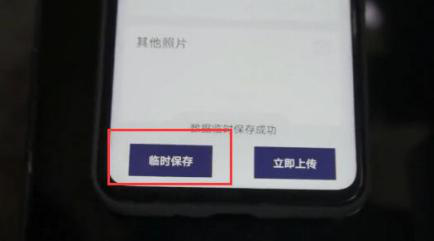

9.点击该页面右上角“资料”完善服务单信息,包括验收检验报告和管路图存档(管路图存档包括房间内安装管路的位置、智能打压仪运行、打压合格的打印单等,应保证信息尽量完善,后期方便业主查询)。所有信息完善后点击“临时保存”,避免填写内容丢失

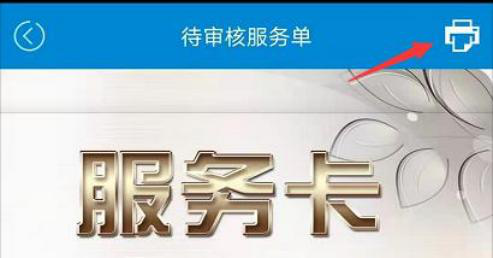

10.打压两个阶段结束后,如果打压合格则手机会进行语音播报,同时我们可以在该页面右上角点击打印。待手机和打印机连接成功后打印机会自动出单,然后拍下来上传到管路图存档
11.长按智能打压仪开机键进行关机,打开角阀阀门排水。
(注意打压仪里是否有水,不使用时应放置干燥通风处,避免损坏机器影响试压结果)
